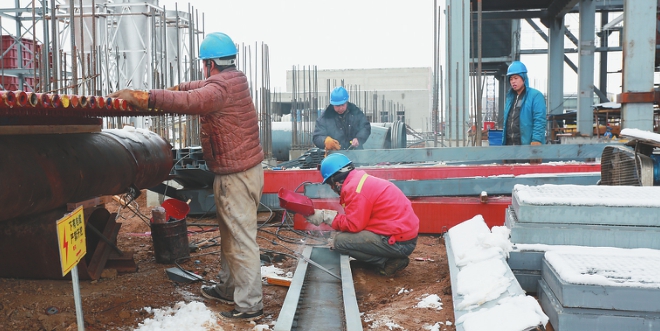

正在紧张施工的热电联产项目建设现场。
黑龙江日报12月10日讯 进入12月,气温降至零下20摄氏度,室外滴水成冰。但在甘南县兴十四村的黑龙江富华锦河科技有限公司热电联产项目建设现场,却是一片热火朝天的忙碌景象。虽然主要施工区域已经转移至室内,但不少施工材料准备工作还是要在室外进行,工人们冒着严寒,有序进行着锅炉焊接和环保设备焊接等工作。公司宣传专员黄伟锟介绍,目前项目工期紧,天气虽然寒冷,但只要室外温度暂时符合施工要求,就不会停工,争取明年工程早日投产。
为保证如期完成项目建设任务,黑龙江富华锦河科技有限公司热电联产项目部全面启动了冬季施工方案,对土建、锅炉、汽机、电气、热工、机械等专业施工事项进行明确要求,针对项目总体建设规划和重要节点施工任务,对施工组织流程、设备安装调试、材料运输准备等工作进行再优化,根据具体施工的环境状况,对作业人员详细交底、管道尽量采取地面组合焊接,并在焊口周围搭设严密的局部防寒棚,在负温度条件下,钢结构放样前,根据气温情况对尺寸进行计算修正、厚钢板组成的钢构件在负温度下焊接完成后,立即进行后热处理等,全力消除低温天气对施工进度造成的不利影响。
“材料冰冻、地面湿滑、风雪天气人员设备安全等都是冬季施工要考虑的因素,必须要规范冬季施工方案,总体来说就是防冻、防滑、防火、防风,确保施工质量可控在控,施工人员人身安全全面得到保障,施工进度不受影响。”工程项目负责人介绍说。
据介绍,富华锦河热电联产项目为全省百大项目之一,2018年8月获省发改委核准批复,总投资10.56亿元,其中,生物质热电联产项目6.56亿元,附属项目4亿元,计划建设两套高温高压循环流化床蒸汽锅炉及高温高压抽凝式汽轮机发电机组,同步建设脱硫、脱硝、电网接入系统等配套设施。项目2019年5月4日正式开工建设,计划首台机组于2020年1月20日试运行结束,第二台机组于2020年4月30日试运行结束。
来源:黑龙江日报
